Ile schnie beton - Kiedy można po nim chodzić i jak uniknąć błędów?

Witold Kowalski .

9 czerwca 2026

Świeżo otynkowana ściana, narzędzia budowlane i wiadro. Czekamy, aż beton wyschnie.

Beton nie „wysycha” jak farba. Najpierw wiąże, potem twardnieje i dopiero z czasem osiąga pełną wytrzymałość, dlatego na budowie jeden dzień może oznaczać jedynie wstępne stwardnienie, a inny pełną gotowość do obciążenia. Na pytanie, ile schnie beton, nie ma jednej liczby, ale da się podać bardzo użyteczne widełki i zasady, które pozwalają uniknąć rys, pylenia i przedwczesnego obciążenia.

Najważniejsze liczby, które warto znać przed betonowaniem

  • W standardowych warunkach około 20°C beton zaczyna wiązać po kilku godzinach, ale pełną wytrzymałość projektową osiąga zwykle po 28 dniach.
  • Przy fundamentach i innych elementach monolitycznych pielęgnacja powinna trwać co najmniej 7 dni, a latem powierzchnię warto chronić minimum 3 dni.
  • Przy temperaturze poniżej 5°C czas dojrzewania trzeba wydłużyć, a wiatr i słońce potrafią wyraźnie przyspieszyć utratę wilgoci z powierzchni.
  • Lekki ruch pieszy bywa możliwy po 24-48 godzinach, ale to nie oznacza gotowości do pełnego obciążenia.
  • Szybkotwardniejące mieszanki mogą skrócić czas rozszalowania nawet do kilku godzin, lecz nie są rozwiązaniem uniwersalnym.

Beton nie wysycha jak farba, tylko dojrzewa

W praktyce mieszają się trzy pojęcia: wiązanie, twardnienie i schnięcie. Wiązanie to moment, w którym mieszanka przestaje być plastyczna; twardnienie to wzrost wytrzymałości w kolejnych dniach; a schnięcie, rozumiane potocznie, dotyczy głównie ucieczki nadmiaru wody z powierzchni i porów. Ja rozdzielam te etapy, bo od tego zależy wszystko: kiedy wejść na powierzchnię, kiedy zdjąć szalunek i kiedy beton naprawdę zaczyna pracować jak element konstrukcyjny.

Wiązanie, twardnienie i schnięcie

Hydratacja to reakcja cementu z wodą, która napędza cały proces. Jeśli powierzchnia wyschnie zbyt szybko, reakcja nie zdąży zajść w pełni i beton może mieć słabszą warstwę przypowierzchniową, a nawet mikrorysy. Dlatego świeżego betonu nie traktuje się jak materiału, który ma po prostu „wyschnąć” na powietrzu.

To rozróżnienie jest ważne, bo pozwala sensownie czytać podawane przez producentów terminy. Kto widzi tylko suchą powierzchnię, zwykle zbyt wcześnie zakłada, że wszystko jest gotowe, a właśnie tu zaczynają się najdroższe błędy. Gdy ten punkt jest jasny, łatwiej przejść do praktycznych czasów dojrzewania.

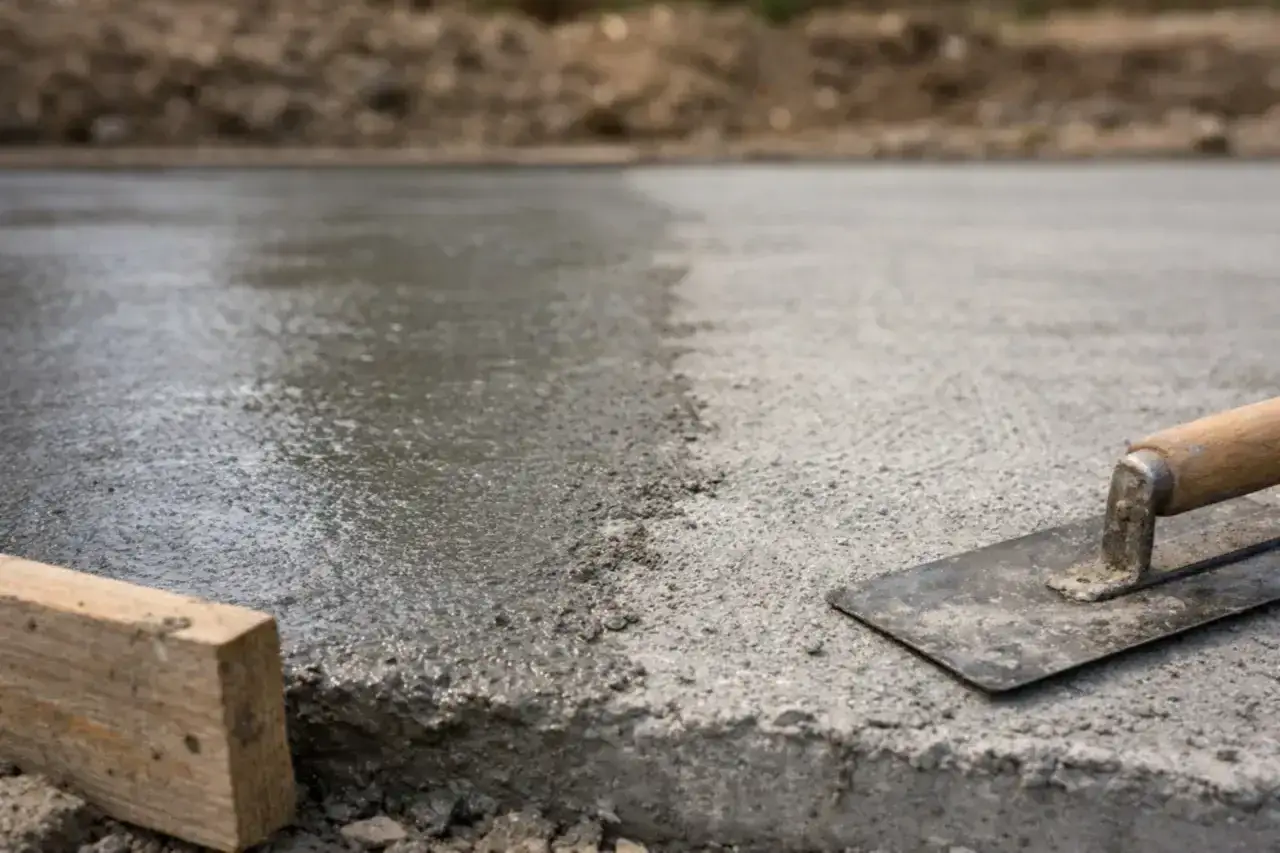

Świeżo wylany beton, widoczna kielnia i drewniany krawężnik. Czas schnięcia betonu zależy od wielu czynników.

Jakie są realne czasy w standardowych warunkach

W normalnej temperaturze około 20°C i przy poprawnie przygotowanej mieszance da się podać orientacyjne widełki, ale nie jedną sztywną liczbę. Ja zawsze traktuję je jako punkt odniesienia, nie obietnicę dla każdego placu budowy.

Etap Orientacyjny czas przy około 20°C Co to oznacza w praktyce
Początek wiązania 2-6 godzin Mieszanka zaczyna tracić plastyczność, ale nadal jest bardzo wrażliwa na uszkodzenia.
Wstępne stwardnienie 12-24 godziny Powierzchnia trzyma formę, lecz nie wolno jej jeszcze obciążać ani traktować jak gotowej.
Lekki ruch pieszy 24-48 godzin Możliwy jest bardzo ostrożny kontakt z powierzchnią, o ile nie ma uszkodzeń i warunki były sprzyjające.
Intensywna pielęgnacja 3-7 dni To etap utrzymywania wilgoci, ochrony przed słońcem, wiatrem i chłodem.
Wytrzymałość projektowa 28 dni Standardowy termin odniesienia dla oceny betonu i planowania pełnego obciążenia.

W praktyce najważniejsze jest to, że 28 dni to nie marketingowy skrót, tylko standardowy czas odniesienia dla wytrzymałości betonu. To właśnie ten horyzont powinien sterować dalszymi robotami, szczególnie gdy element ma przejąć większe obciążenia. Czasem wygląda to szybciej, ale wygląd powierzchni bywa mylący, więc warto od razu sprawdzić, co ten czas zmienia.

Co najbardziej zmienia czas dojrzewania betonu

Na tempo pracy mieszanki wpływa kilka czynników naraz, dlatego ten sam beton może zachowywać się zupełnie inaczej na dwóch różnych budowach. W mojej ocenie najczęściej decydują nie „magiczne” dodatki, tylko temperatura, wilgotność i to, jak gruba jest wylewka.

Czynnik Wpływ w praktyce Co warto zrobić
Temperatura Wyższa przyspiesza, niższa spowalnia, a poniżej 5°C wymaga dodatkowej ochrony. Planuj betonowanie przy możliwie stabilnej pogodzie i unikaj skrajności.
Wiatr i słońce Szybko wyciągają wodę z powierzchni, co może wywołać rysy skurczowe. Stosuj folię, maty, włókniny albo środki pielęgnacyjne.
Grubość elementu Grubsze płyty i fundamenty oddają wilgoć wolniej niż cienkie warstwy. Nie skracaj pielęgnacji tylko dlatego, że wierzch wygląda na twardy.
Skład mieszanki Domieszki przyspieszające lub opóźniające zmieniają tempo wiązania i narastania wytrzymałości. Dobierz mieszankę do warunków, a nie odwrotnie.
Stosunek wody do cementu Za dużo wody obniża jakość i może wydłużyć dojrzewanie. Nie dolewaj wody „na oko” do gotowej mieszanki.
Wilgotność otoczenia Zbyt suche warunki zwiększają ryzyko zbyt szybkiego odparowania wody zarobowej. Zapewnij osłonę i regularną pielęgnację od razu po ułożeniu.

W chłodzie proces wyraźnie zwalnia, a przy temperaturach poniżej 5°C trzeba liczyć czas dojrzewania bardzo ostrożnie. Z kolei upał potrafi dać złudzenie szybkiego efektu, choć beton pod spodem nadal pracuje. To prowadzi do pytania, kiedy można po nim chodzić i dalej budować bez ryzyka.

Kiedy można po nim chodzić i dalej budować

Tu najłatwiej popełnić błąd: beton z wierzchu wydaje się twardy, więc inwestor uznaje, że wszystko jest gotowe. W praktyce różnica między „da się wejść” a „da się obciążyć” jest ogromna. Dla standardowych mieszanek przyjmuje się zwykle lekki ruch pieszy po 24-48 godzinach, ale pełne bezpieczeństwo daje dopiero dojrzewanie przez kolejne dni i tygodnie.

  • Po 24-48 godzinach zwykle możliwy jest bardzo ostrożny ruch pieszy, jeśli powierzchnia nie jest uszkadzana i warunki były sprzyjające.
  • Po 3 dniach latem nadal trzeba liczyć się z koniecznością ochrony przed przesuszeniem, choć materiał zaczyna już łapać wyraźną sztywność.
  • Po 7 dniach przy fundamentach i elementach monolitycznych to często rozsądna granica, po której można myśleć o kolejnych etapach robót.
  • Po 28 dniach beton osiąga wytrzymałość projektową i dopiero wtedy warto traktować go jako w pełni gotowy do normalnego obciążenia.

W materiałach Holcim podaje się, że przy ławach fundamentowych pielęgnacja folią lub wodą powinna trwać co najmniej 7 dni, a deklarowaną wytrzymałość beton uzyskuje po 28 dniach. To dobry punkt odniesienia dla typowych robót konstrukcyjnych, ale nie każdy przypadek jest taki sam. CEMEX pokazuje z kolei, że przy betonie szybkotwardniejącym PROMPTIS szalunki można zdjąć już po 4 godzinach w 20°C, co dobrze pokazuje różnicę między zwykłą mieszanką a systemem specjalistycznym. Właśnie dlatego kluczowa jest pielęgnacja od pierwszej godziny, a nie dopiero „kiedy już wygląda porządnie”.

Jak pielęgnować świeży beton, żeby nie osłabić mieszanki

Najlepsze rezultaty daje prosta, konsekwentna pielęgnacja, a nie jednorazowy gest na koniec dnia. Beton potrzebuje wilgoci, ochrony przed słońcem i wiatrem oraz spokojnego dojrzewania bez gwałtownych zmian temperatury.

Latem

  • Spryskuj lub polewaj powierzchnię wodą, ale delikatnie. Zbyt mocny strumień może uszkodzić świeżą warstwę.
  • Przykryj beton folią, matami, włókniną lub zastosuj środek pielęgnacyjny ograniczający odparowanie.
  • Chroń powierzchnię przed wiatrem, bo on często szkodzi bardziej niż wysoka temperatura sama w sobie.
  • Nie dopuszczaj do punktowego wysychania narożników i krawędzi, bo tam rysy pojawiają się najszybciej.

Przeczytaj również: Styropian 10 cm: Ile w paczce? Oblicz, kup i oszczędź!

Zimą

  • Izoluj świeży beton płytami styropianowymi, matami, brezentem albo innymi osłonami ograniczającymi utratę ciepła.
  • Jeśli to konieczne, podgrzewaj składniki mieszanki lub stosuj rozwiązania przewidziane przez technologa, ale bez przegrzewania powierzchni.
  • Nie dopuszczaj do zamarznięcia wody zarobowej, bo to potrafi zniszczyć strukturę betonu zanim ten zdąży związać.
  • Przy temperaturach poniżej 5°C wydłuż czas pielęgnacji o okres, w którym beton pozostaje poniżej tego progu.

Holcim zwraca uwagę, że w okresie letnim pielęgnacja powinna trwać co najmniej 3 dni, a przy niskich temperaturach trzeba liczyć się ze znacznym spowolnieniem wiązania i twardnienia. To nie jest detal techniczny, tylko warunek trwałości. Gdy pielęgnacja jest dobra, łatwiej uniknąć kolejnego klasycznego problemu, czyli błędów wynikających z pośpiechu.

Najczęstsze błędy, przez które beton schnie źle albo zbyt wolno

Największe straty widzę zwykle nie tam, gdzie brakuje wiedzy technicznej, tylko tam, gdzie ktoś chce przyspieszyć etap, którego nie da się przyspieszyć bez konsekwencji. Beton jest materiałem wdzięcznym, ale tylko wtedy, gdy pozwala mu się dojrzewać zgodnie z warunkami.

  • Dolewanie wody do mieszanki już po ułożeniu, żeby „łatwiej się rozprowadzała” - to osłabia parametry i psuje strukturę.
  • Mylenie suchej powierzchni z gotowością do obciążenia - cienka skorupa może być twarda, choć wnętrze nadal pracuje.
  • Zdejmowanie osłon zbyt wcześnie - słońce i wiatr potrafią wyciągnąć wilgoć szybciej niż beton ją zwiąże.
  • Betonowanie przy skrajnych temperaturach bez zabezpieczeń - w upale i na mrozie ryzyko błędów rośnie najbardziej.
  • Brak pielęgnacji w pierwszych dniach - to właśnie wtedy rozstrzyga się jakość warstwy przypowierzchniowej.
  • Opieranie decyzji wyłącznie na kalendarzu - ten sam termin może być zbyt krótki albo niepotrzebnie długi zależnie od warunków.

Jeśli ktoś ma zapamiętać jedną rzecz, to tę: beton nie lubi improwizacji. Im lepiej rozumiesz warunki dojrzewania, tym rzadziej trzeba poprawiać skutki pośpiechu. Na końcu zostaje już tylko praktyczna checklista, która pomaga zaplanować wszystko bez zgadywania.

Co sprawdzam przed betonowaniem, żeby nie gonić terminu na ślepo

Przed wylaniem mieszanki zawsze patrzę szerzej niż tylko na samą datę dostawy. Najwięcej problemów da się ominąć jeszcze przed rozpoczęciem prac, jeśli od razu ustali się warunki dojrzewania i sposób ochrony świeżej powierzchni.

  • Sprawdzam prognozę pogody na kilka dni do przodu, nie tylko na sam dzień betonowania.
  • Ustalam, czy element będzie narażony na słońce, wiatr, nocny spadek temperatury albo deszcz.
  • Dobieram mieszankę do zadania: zwykłą, przyspieszającą czy specjalistyczną.
  • Przy elementach nośnych nie zakładam terminu „na oko”, tylko opieram się na zaleceniach technologicznych.
  • Od razu planuję pielęgnację: folia, maty, zraszanie, osłony lub środek pielęgnacyjny.
  • Ustalam, kiedy naprawdę wolno wejść na powierzchnię, a kiedy dopiero można ją obciążać.

Jeśli traktuję betonowanie jak etap technologiczny, a nie tylko „wylanie masy”, oszczędzam sobie najwięcej nerwów. Najbardziej pomaga prosty plan: dobra mieszanka do warunków, sensowna pielęgnacja od pierwszej godziny, brak pośpiechu przy obciążaniu i decyzje oparte na temperaturze, a nie na tym, że powierzchnia wygląda już sucho.

FAQ - Najczęstsze pytania

Beton nie schnie, lecz dojrzewa. Wstępne wiązanie trwa 2-6 godzin, a lekki ruch pieszy jest możliwy po 24-48 godzinach. Pełną wytrzymałość projektową materiał osiąga zazwyczaj po 28 dniach od wylania.
Na beton można wejść zazwyczaj po 24-48 godzinach, o ile temperatura wynosi około 20°C. Należy jednak unikać dużych obciążeń i punktowego nacisku, dopóki proces twardnienia nie postąpi znacznie dalej.
Kluczowe jest utrzymanie wilgoci. Przez pierwsze 3-7 dni należy delikatnie zraszać powierzchnię wodą lub przykryć ją folią. Chroni to beton przed zbyt szybkim odparowaniem wody i powstawaniem rys skurczowych.
Tak, wysoka temperatura przyspiesza wiązanie, ale zwiększa ryzyko pęknięć. Z kolei przy temperaturze poniżej 5°C proces dojrzewania znacznie zwalnia i wymaga dodatkowej ochrony termoizolacyjnej.

Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

ile schnie beton kiedy można chodzić po betonie czas twardnienia betonu ile schnie beton fundamentowy
Autor Witold Kowalski
Witold Kowalski
Nazywam się Witold Kowalski i od ponad 10 lat zajmuję się analizą rynku budownictwa. Moja pasja do tej branży sprawiła, że specjalizuję się w badaniach dotyczących nowoczesnych technologii budowlanych oraz zrównoważonego rozwoju w budownictwie. W swoich artykułach staram się upraszczać złożone dane, aby były zrozumiałe dla każdego, niezależnie od poziomu wiedzy na temat budownictwa. Moim celem jest dostarczanie rzetelnych, aktualnych i obiektywnych informacji, które pomogą czytelnikom podejmować świadome decyzje. Wierzę, że transparentność i dokładność są kluczowe w branży budowlanej, dlatego zawsze dążę do tego, aby moje teksty opierały się na solidnych danych i sprawdzonych źródłach.
