Montaż przydomowej oczyszczalni ścieków z drenażem rozsączającym ma sens wtedy, gdy działka ma odpowiednią powierzchnię, a grunt potrafi przyjąć oczyszczoną wodę bez przeciążania systemu. W tym tekście pokazuję, kiedy taki układ rzeczywiście działa, jakie formalności trzeba załatwić w Polsce, jak wygląda montaż krok po kroku oraz gdzie najczęściej pojawiają się błędy i niepotrzebne koszty. Dorzucam też konkretne parametry, które pomagają odróżnić dobrze zaprojektowaną instalację od takiej, która będzie sprawiać kłopoty po pierwszej zimie.
Najważniejsze decyzje zapadają przed wykopem
- Drenaż rozsączający sprawdza się najlepiej na gruncie przepuszczalnym i przy niskim poziomie wód gruntowych.
- Przed montażem trzeba sprawdzić formalności budowlane, wodnoprawne i odległości od studni, granic oraz zabudowy.
- Najwięcej zależy od poprawnego wymiarowania drenów, spadków i wentylacji układu.
- Oszczędzanie na badaniu gruntu lub projekcie zwykle wraca w formie awarii albo słabego rozsączania.
- W dobrze dobranym systemie koszty eksploatacji są niskie, ale osadnik trzeba regularnie opróżniać.
Kiedy drenaż rozsączający ma sens, a kiedy nie
Najprościej mówiąc, ten układ lubi grunt, który przyjmuje wodę spokojnie, ale bez zastoin. Ja zaczynam ocenę od ziemi, nie od katalogu producenta, bo nawet najlepszy zestaw nie zadziała dobrze na ciężkiej glinie albo przy wysokiej wodzie gruntowej. W praktyce najlepiej sprawdzają się działki piaszczyste i gliniasto-piaszczyste, z miejscem na dłuższe ciągi drenarskie oraz z poziomem wód gruntowych wyraźnie poniżej strefy rozsączania.
Jeżeli teren jest podmokły, mały albo mocno ograniczony zabudową, drenaż przestaje być „prostym i tanim” rozwiązaniem. Wtedy lepiej rozważyć inną technologię, bo próba dopasowania drenażu na siłę zwykle kończy się słabym odpływem, przykrym zapachem albo koniecznością przebudowy całej instalacji. Na etapie wyboru warto więc uczciwie zestawić warunki działki z możliwościami systemu, a nie tylko z jego ceną.
| Warunki działki | Ocena dla drenażu | Co to oznacza w praktyce |
|---|---|---|
| Grunt piaszczysty lub wyraźnie przepuszczalny | Bardzo dobre | System zwykle pracuje stabilnie, jeśli reszta projektu jest poprawna. |
| Grunt gliniasto-piaszczysty | Zwykle dobre | Trzeba dokładniej dobrać długość drenów i sprawdzić chłonność gruntu. |
| Glina, ił, wysoka woda gruntowa | Słabe | Rośnie ryzyko podmakania i niedostatecznego rozsączania. |
| Mała działka, gęsta zabudowa | Problemowe | Trudniej zachować odległości i zmieścić nitki drenarskie. |
W trudniejszych warunkach częściej wygrywa oczyszczalnia biologiczna z innym sposobem odprowadzenia ścieków oczyszczonych albo układ z przepompownią. To może podnieść koszt startowy, ale bywa po prostu bezpieczniejsze dla działki. Zanim jednak wejdzie koparka, trzeba sprawdzić formalności i odległości, bo to one najczęściej decydują, czy inwestycja ruszy bez przeszkód.
Formalności i warunki działki, które trzeba sprawdzić wcześniej
W Polsce przydomowa oczyszczalnia ścieków nie jest „wolną amerykanką” na działce. GUNB przypomina, że małe instalacje zwykle realizuje się w trybie zgłoszenia, a nie pełnego pozwolenia na budowę, ale trzeba pilnować wydajności, dokumentacji i lokalnych wymagań. Osobna sprawa to część wodnoprawna: przy wprowadzaniu ścieków oczyszczonych do ziemi Wody Polskie przewidują odpowiednie zgłoszenie, więc warto to ustalić jeszcze przed zamówieniem sprzętu.
| Co sprawdzić | Typowa zasada | Dlaczego to ważne |
|---|---|---|
| Tryb budowy | Zwykle zgłoszenie dla małych instalacji, bez pełnego pozwolenia | Bez właściwej procedury nie warto zaczynać robót. |
| Część wodnoprawna | Przy rozsączaniu do gruntu trzeba sprawdzić zgłoszenie wodnoprawne | Drenaż to nie tylko zbiornik, ale też sposób odprowadzania wody do gruntu. |
| Studnia z wodą pitną | 15 m od zbiornika i 30 m od drenażu | To podstawowa ochrona ujęcia wody przed zanieczyszczeniem. |
| Granica działki i droga | Najczęściej przyjmuje się 2 m | Chodzi o bezpieczeństwo, serwis i uniknięcie kolizji z infrastrukturą. |
| Drzewa i krzewy | Około 3 m | Korzenie potrafią uszkadzać lub przysłaniać układ rozsączający. |
| Gminna ewidencja | Instalację trzeba zgłosić do ewidencji POŚ | To porządkuje kwestie formalne po uruchomieniu systemu. |
Do kompletowania dokumentów zwykle wystarcza mapa sytuacyjna, opis planowanej technologii, informacja o liczbie domowników i wynik rozpoznania gruntu. Jeśli masz studnię, nie próbuj „dopasować” odległości na oko, bo to najkrótsza droga do kosztownych poprawek. Kiedy formalności są jasne, można przejść do samego montażu.

Jak przebiega montaż krok po kroku
Sam montaż nie jest skomplikowany, ale wymaga porządku i cierpliwości. Najlepiej robić go w suchym okresie, bo mokry wykop łatwiej się osypuje, a wysoka woda gruntowa utrudnia posadowienie zbiornika i późniejsze rozsączanie. Ja zawsze patrzę na cały układ jako na jeden system, a nie na zbiór oddzielnych elementów.

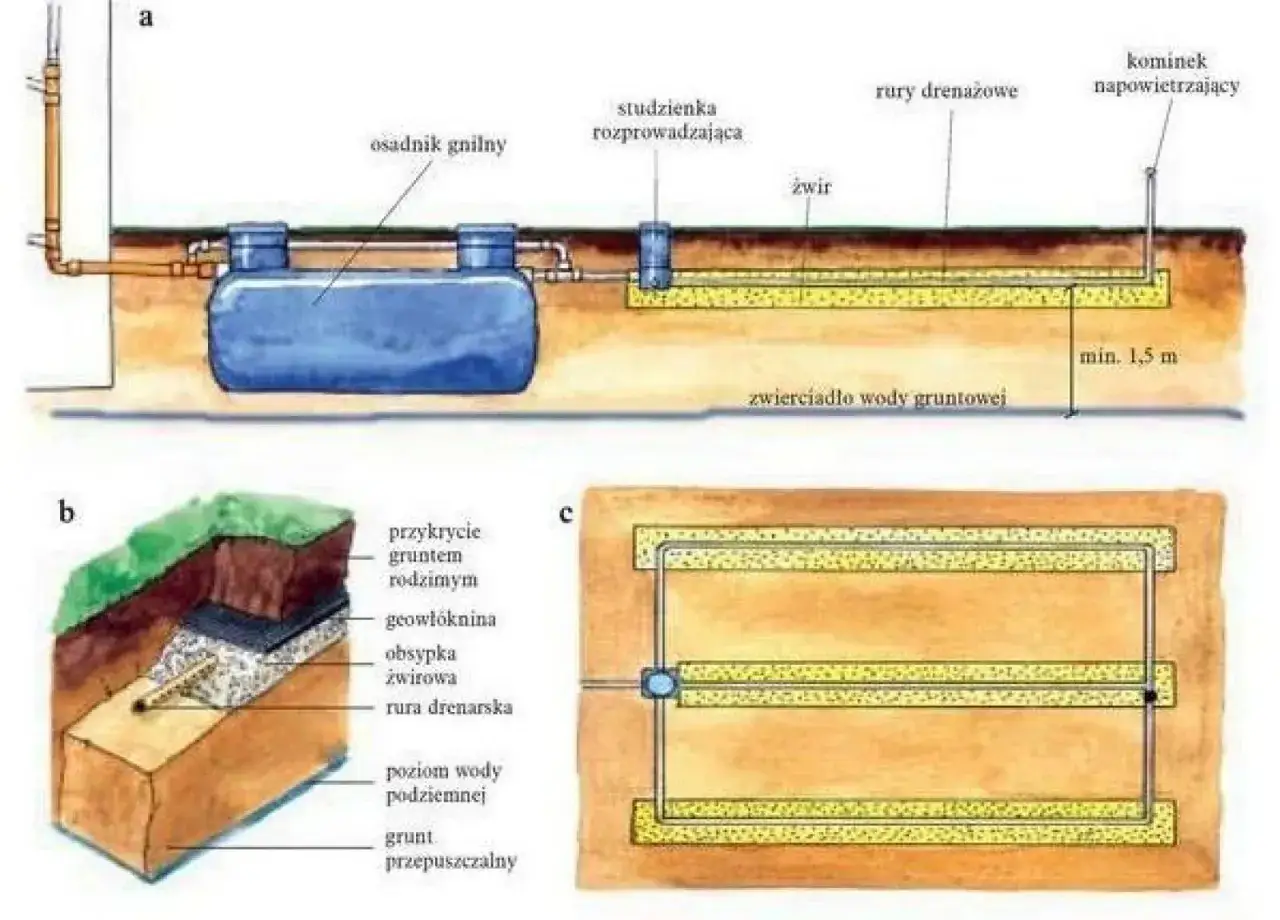

- Wyznaczenie miejsca i tras drenów - najpierw ustala się położenie osadnika, studzienki rozdzielczej i nitek rozsączających z zachowaniem wymaganych odległości.
- Wykop pod zbiornik i drenaż - kopie się miejsce pod osadnik oraz rowy pod rury rozsączające, pilnując głębokości i spadków.
- Podsypka i ustawienie osadnika - dno stabilizuje się warstwą piasku lub pospółki, a zbiornik ustawia się idealnie w poziomie.
- Podłączenie dopływu i odpływu - łączy się instalację domową z osadnikiem oraz osadnik ze studzienką rozdzielczą.

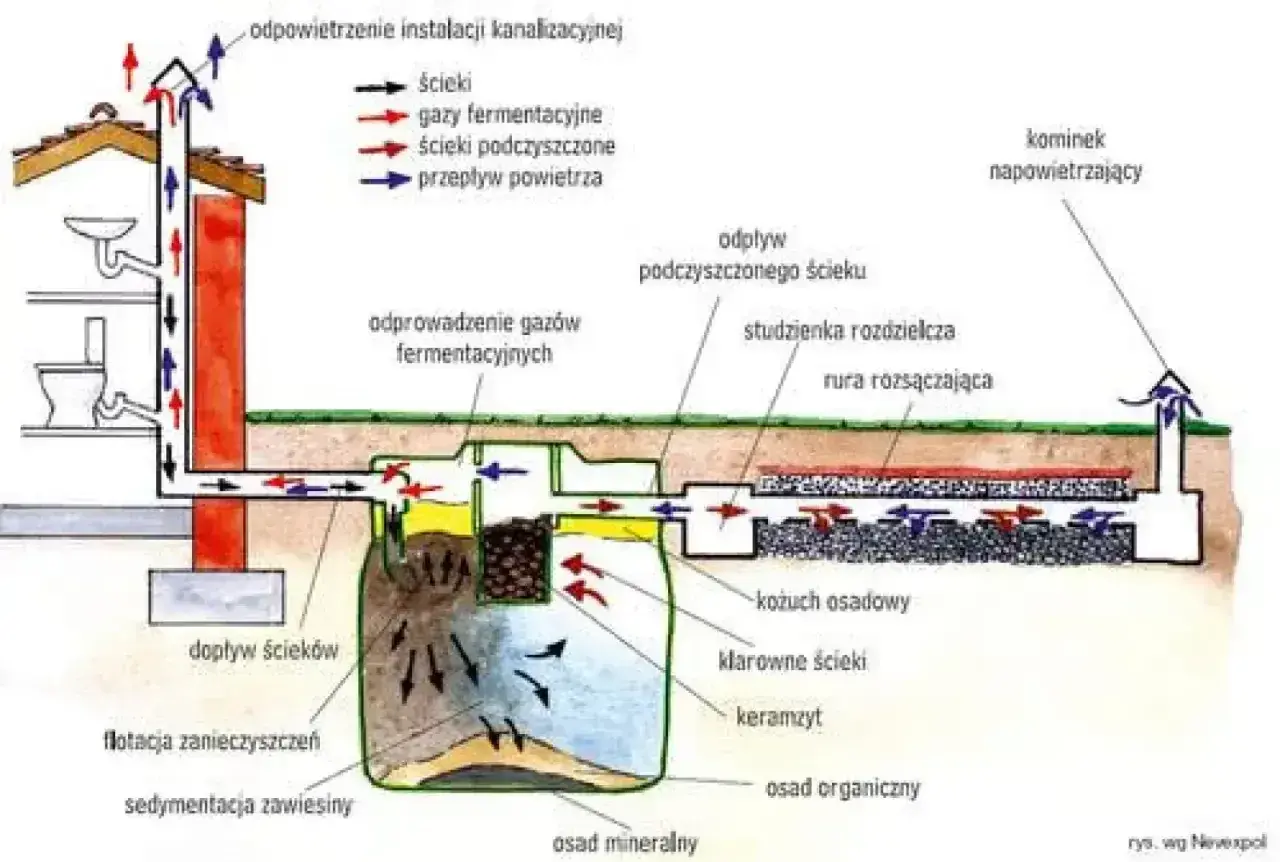

- Ułożenie drenów - rury perforowane trafiają na warstwę filtracyjną, najczęściej żwirową, i są prowadzone z równym spadkiem.
- Obsypka i zabezpieczenie układu - dreny zasypuje się żwirem, oddziela geowłókniną i przykrywa gruntem rodzimym, ale bez nadmiernego ubijania.
- Próba napełnienia i rozruch - przed pełnym uruchomieniem sprawdza się szczelność, poziomy i równomierny rozdział przepływu.
W czasie zasypywania zbiornik wypełnia się wodą, żeby wyrównać nacisk gruntu i uniknąć deformacji. To drobiazg, ale właśnie takie drobiazgi decydują o trwałości instalacji. Sama kolejność prac jest prosta, lecz o powodzeniu systemu najmocniej przesądzają parametry techniczne, więc od nich przechodzę dalej.
Jakie parametry decydują o powodzeniu systemu
W projektowaniu nie liczy się tylko to, że drenaż „się zmieści”. Liczy się jeszcze to, czy będzie przyjmował wodę równomiernie i bez przeciążenia. Dla domu czteroosobowego przyjmuje się zwykle około 0,6 m3 ścieków na dobę, a przy większej rodzinie albo większym zużyciu wody ten wynik rośnie bardzo szybko. Jeśli rozbieżność między zużyciem a chłonnością gruntu jest duża, lepiej zmienić technologię niż ratować projekt samym wydłużaniem rur.
| Parametr | Typowy zakres | Dlaczego to ważne |
|---|---|---|
| Szerokość wykopu pod dreny | Około 40-60 cm | Zapewnia miejsce na podsypkę, rurę i warstwę filtracyjną. |
| Głębokość ułożenia | Zwykle 70-90 cm | Dreny powinny pracować w warstwie gruntu, która jeszcze dobrze rozsącza wodę. |
| Warstwa żwiru | Około 25-35 cm | Tworzy strefę filtracji i poprawia równomierny odpływ. |
| Spadek rur | Najczęściej 0,5-1,5% | Zbyt duży spadek rozprowadza wodę nierówno, zbyt mały utrudnia przepływ. |
| Rozstaw nitek | Około 1,5-2 m | Chroni przed wzajemnym przeciążaniem pól rozsączających. |
| Poziom wód gruntowych | Najlepiej co najmniej 1 m poniżej dna drenażu | Zmniejsza ryzyko zalewania i utraty chłonności. |
| Wentylacja | Wywiewka wyprowadzona ponad teren | Zapobiega zaleganiu gazów i wspiera pracę biologiczną układu. |
Najważniejsza jest równomierność. Studzienka rozdzielcza nie jest ozdobą, tylko elementem, który dzieli przepływ na poszczególne nitki. Bez niej jedna część pola potrafi dostać cały ładunek, a druga praktycznie nie pracuje. I właśnie dlatego po parametrach technicznych naturalnie przechodzę do pieniędzy, bo budżet zależy od tego, jak trudna okaże się konkretna działka.
Ile kosztuje taki system i gdzie ukryte są wydatki
W 2026 roku przydomowa oczyszczalnia z drenażem rozsączającym najczęściej mieści się w szerokich widełkach, bo koszt mocno zależy od gruntu, długości drenów i zakresu robót ziemnych. Sama cena zestawu bywa myląca, jeśli nie obejmuje wykopu, transportu urobku, żwiru, geowłókniny, studzienki rozdzielczej i uruchomienia. Ja zawsze patrzę na koszt całej inwestycji, a nie na sam osadnik z katalogu.
| Pozycja | Orientacyjny koszt | Kiedy rośnie |
|---|---|---|
| Badanie gruntu i projekt | 800-3 000 zł | Gdy potrzebne są odwierty lub dokładniejsze rozpoznanie hydrogeologiczne. |
| Zestaw z drenażem i montażem | 12 000-25 000 zł | Przy trudnym gruncie, długich nitkach i większym zakresie robót ziemnych. |
| Przepompownia lub dodatkowa armatura | 1 500-4 000 zł | Gdy teren wymusza zmianę rzędnych albo podniesienie ścieków. |
| Eksploatacja roczna | 300-1 000 zł | Najczęściej są to osady, przeglądy i drobne materiały eksploatacyjne. |
Jeśli ktoś proponuje wyraźnie niższą cenę, sprawdzam, co dokładnie jest wliczone. Często brakuje tam wywozu urobku, geowłókniny, porządnego rozdziału przepływu albo rozruchu instalacji. Tania oferta bez tych pozycji bywa tylko pozorną oszczędnością, a poprawki po montażu kosztują więcej niż uczciwy projekt od początku. I właśnie z takich poprawek biorą się najczęstsze błędy wykonawcze.
Najczęstsze błędy, które psują działanie oczyszczalni
W oczyszczalni drenażowej nie ma automatyki, która naprawi zły grunt albo źle ułożone rury. Jeśli coś zostało zrobione niechlujnie, system zwykle pokazuje to szybko. Najczęściej widzę te same problemy:
- Zbyt krótki drenaż w stosunku do liczby domowników, przez co pole rozsączające jest przeciążone.
- Montowanie układu w gruncie nieprzepuszczalnym albo przy wysokiej wodzie gruntowej, bez zmiany technologii.
- Brak prawidłowej wentylacji, który pogarsza pracę biologiczną i sprzyja zapachom.
- Zasypywanie drenów ciężkim, gliniastym gruntem i nadmierne ubijanie terenu nad instalacją.
- Zbyt rzadkie wybieranie osadu z osadnika, przez co zanieczyszczenia trafiają do dalszych części systemu.
- Wpuszczanie do kanalizacji tłuszczów, chusteczek, agresywnej chemii i innych rzeczy, których ten układ nie powinien przyjmować.
Najdroższy błąd to zwykle nie sam montaż, tylko oszczędzenie na badaniu gruntu i późniejsze przeróbki. Gdy system zaczyna się zamulać, naprawa bywa trudna, bo trzeba rozkopać większy fragment działki i często od nowa ułożyć część drenów. Po uruchomieniu ważna staje się już nie koparka, tylko codzienna eksploatacja.
Jak utrzymać stabilną pracę po uruchomieniu
Dobrze wykonana oczyszczalnia nie wymaga codziennej uwagi, ale nie działa też całkiem sama. W praktyce najważniejsze są rytm użytkowania i zwykła dyscyplina domowników. Jeśli instalacja ma pracować latami, traktuję ją jak element infrastruktury, który trzeba od czasu do czasu obejrzeć i oczyścić.
- Osadnik opróżnia się zwykle co 6-12 miesięcy, a przy większej liczbie użytkowników nawet częściej.
- Raz na jakiś czas warto sprawdzić, czy studzienka rozdzielcza równo podaje ścieki na wszystkie nitki.
- Po intensywnych opadach dobrze jest obejrzeć teren nad drenażem i sprawdzić, czy nie ma zawilgocenia albo zapadania gruntu.
- Biopreparaty mogą wspierać pracę układu, ale nie zastępują wywozu osadu ani poprawnego użytkowania.
- Do kanalizacji nie powinny trafiać tłuszcze, farby, rozpuszczalniki, wilgotne chusteczki ani duże ilości środków dezynfekujących.
Jeśli w domu mieszka więcej osób niż przewiduje projekt, zużycie wody rośnie szybciej niż wielu inwestorów zakłada. To właśnie dlatego po odbiorze instalacji trzymam się prostych zasad użytkowania i nie liczę na to, że system sam skoryguje zbyt duże obciążenie. To prowadzi do ostatniej rzeczy, którą zawsze sprawdzam przed podpisaniem umowy z wykonawcą.
Co sprawdzam, zanim zamówię ekipę
Przed zleceniem montażu nie pytam tylko o cenę. Pytam o to, czy wykonawca potrafi uzasadnić projekt na podstawie gruntu, wód gruntowych i układu działki. Jeśli odpowiedzi są ogólne, zwykle kończy się to problemem na placu budowy albo po kilku miesiącach użytkowania.
- Czy jest wynik badania gruntu albo chociaż wiarygodna ocena chłonności działki.
- Czy wykonawca pokaże szkic z odległościami od studni, granic, domu i drzew.
- Czy w ofercie są uwzględnione wykop, żwir, geowłóknina, zasypka, rozruch i wywóz urobku.
- Czy dostanę jasne zasady serwisu, gwarancji i harmonogram opróżniania osadnika.
Jeśli te cztery rzeczy są uporządkowane, oczyszczalnia z drenażem potrafi być rozsądnym i mało absorbującym rozwiązaniem dla domu bez kanalizacji. Jeśli nie, lepiej zatrzymać decyzję i przejść na technologię, która lepiej zniesie warunki działki. W instalacjach gruntowych najwięcej kosztują bowiem nie materiały, tylko błędne założenia na samym początku.
