Dom w konstrukcji szkieletowej ma sens wtedy, gdy od początku pilnuje się detali, a nie tylko samej bryły. Dobrze zaplanowana budowa domu szkieletowego daje krótki harmonogram, dobrą izolacyjność i sporą elastyczność projektową, ale wymaga precyzji w doborze drewna, warstw ściany i połączeń. W tym artykule pokazuję, jak wygląda cały proces, ile to kosztuje w 2026 roku i gdzie najczęściej pojawiają się błędy, które później są najdroższe do naprawy.
Najważniejsze rzeczy, które warto wiedzieć przed startem
- W lekkim szkielecie liczy się suszone, strugane drewno konstrukcyjne oraz poprawnie zaprojektowane usztywnienie ścian.
- Najczęściej stosuje się rozstaw słupków 40-60 cm, poszycie z płyt drewnopochodnych i warstwy wiatro- oraz paroizolacji.
- Realizacja trwa zwykle 3-6 miesięcy, ale czas mocno zależy od prefabrykacji, prostoty projektu i dostępności ekipy.
- W 2026 roku orientacyjne widełki to zwykle od ok. 2500-5500 zł/m² w stanie surowym zamkniętym do ok. 6000-10000 zł/m² pod klucz.
- Największe ryzyko nie wynika z samej technologii, tylko z błędów wykonawczych: wilgoci, złej kolejności warstw i słabych połączeń.
Z czego składa się dobra konstrukcja szkieletowa

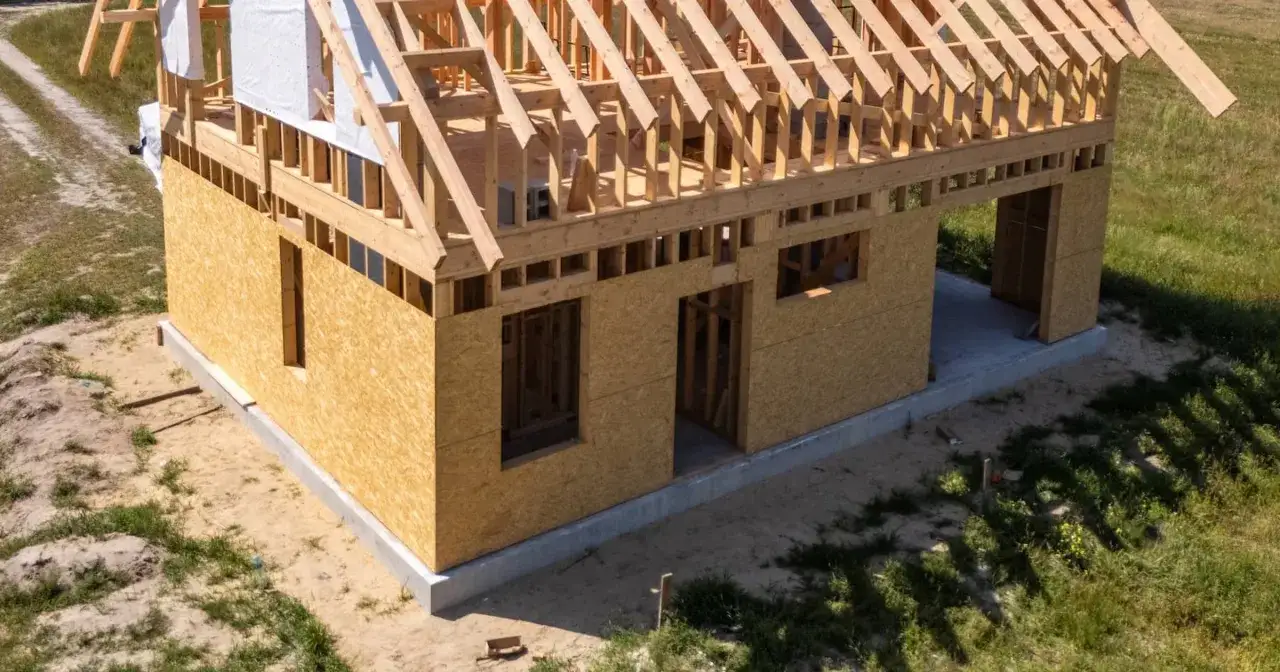

Ja zawsze zaczynam ocenę takiego domu nie od elewacji, tylko od tego, co niewidoczne: drewna, łączników i warstw ochronnych. W dobrze zaprojektowanej konstrukcji nośnej słupki, podwalina, oczepy, belki stropowe i więźba pracują jako jeden układ, a nie jako przypadkowy zestaw desek. To właśnie tutaj decyduje się, czy dom będzie stabilny, suchy i cichy w użytkowaniu.
| Element | Co powinno być standardem | Po co to jest |
|---|---|---|
| Drewno konstrukcyjne | Klasa C24, a w lepszych realizacjach C30, drewno suszone komorowo, czterostronnie strugane i fazowane, z wilgotnością do 18% | Stabilność wymiarowa, mniejsze paczenie i mniejsze ryzyko problemów z wilgocią |
| Słupki i rozstaw | Najczęściej 40-60 cm | Przenoszenie obciążeń i wygodne ułożenie izolacji między elementami |
| Podwalina | Odizolowana od betonu warstwą przeciwwilgociową i zakotwiona do fundamentu | Ochrona przed podciąganiem wilgoci i przesunięciem konstrukcji |
| Usztywnienie | Poszycie z płyt OSB, MFP, włóknowo-cementowych albo innych płyt konstrukcyjnych dobranych do projektu | Sztywność ścian i przeniesienie obciążeń poziomych, głównie od wiatru |
| Warstwy ochronne | Wiatroizolacja od zewnątrz i paroizolacja od środka | Kontrola przepływu pary wodnej i ochrona przegrody przed zawilgoceniem |
| Izolacja | Najczęściej wełna mineralna, celuloza albo pianka, dobrane do całego układu ściany | Komfort cieplny i akustyczny |
Jeśli projektant lub wykonawca nie potrafi pokazać tych warstw na rysunku, traktuję to jako sygnał ostrzegawczy. Kiedy baza jest dopięta, można przejść do samego montażu, a tam kolejność prac ma już ogromne znaczenie.

Jak przebiega montaż domu krok po kroku
Technologia szkieletowa jest szybka, ale tylko wtedy, gdy prace są prowadzone w logicznej kolejności. Ja patrzę na ten proces jak na układ warstw, w którym każdy etap zabezpiecza następny. Jedno niedopatrzenie na starcie potrafi wywołać problem dopiero po kilku miesiącach, kiedy naprawa jest już dużo trudniejsza.
- Fundament i izolacja pozioma - zwykle stosuje się ławy, ściany fundamentowe albo płytę fundamentową. Niezależnie od wariantu fundament musi być zaprojektowany tradycyjnie, z uwzględnieniem gruntu i głębokości przemarzania.
- Zakotwienie podwaliny - to moment, w którym konstrukcja łączy się z fundamentem. Dobra podwalina nie może leżeć bezpośrednio na betonie.
- Montaż ścian nośnych - słupki, oczepy i poszycie tworzą panel ścienny. W systemie platformowym kolejne kondygnacje stawia się na już gotowej platformie stropu.
- Usztywnienie bryły - ściany pracują jako tarcze, a dach i strop przekazują obciążenia na fundament. To etap, którego nie wolno traktować jako formalności.
- Zamknięcie budynku - montuje się poszycia, membrany, stolarkę i warstwy zewnętrzne, żeby jak najszybciej domknąć przegrodę przed wilgocią i pogodą.
- Izolacja i instalacje - tutaj szczególnie ważne jest, by nie osłabiać konstrukcji przypadkowymi wycięciami pod przewody i rury.
- Wykończenie wnętrz - płyty gipsowo-kartonowe, warstwy akustyczne, okładziny i detale, które decydują o komforcie użytkowania.
Największa przewaga tej technologii polega na tym, że nie wymaga długich przerw technologicznych. Odpowiednio prowadzony montaż da się wykonać także poza pełnią sezonu budowlanego, ale drewno i płyty trzeba chronić przed długim zawilgoceniem. To naturalnie prowadzi do pytania, czy lepiej składać dom na budowie, czy zamówić go w prefabrykacji.
Prefabrykacja czy montaż na placu budowy
To nie jest wybór między „lepszym” i „gorszym” rozwiązaniem, tylko między różnym sposobem kontroli jakości. Wariant prefabrykowany daje większą powtarzalność, a montaż na placu budowy ułatwia wprowadzanie zmian i dopasowanie do nietypowej działki. Ja zwykle patrzę na to przez pryzmat dwóch rzeczy: ile chcę mieć kontroli nad detalem i jak bardzo zależy mi na czasie zamknięcia budynku.
| Kryterium | Montaż na placu budowy | Prefabrykacja panelowa lub modułowa |
|---|---|---|
| Czas | Zależny od pogody i logistyki ekipy, zwykle dłuższy | Szybszy montaż na działce, bo duża część pracy powstaje wcześniej w fabryce |
| Precyzja | Bardzo dobra, jeśli ekipa ma doświadczenie i pilnuje tolerancji wymiarowych | Zwykle wyższa, bo warunki produkcyjne są bardziej kontrolowane |
| Możliwość zmian | Łatwiejsza na etapie realizacji | Trudniejsza po rozpoczęciu produkcji |
| Ryzyko pogodowe | Wyższe, bo elementy są dłużej na zewnątrz | Niższe na etapie wytwarzania, ale transport i montaż nadal wymagają dobrej organizacji |
| Kiedy ma sens | Przy projekcie indywidualnym i działce, która wymaga większej elastyczności | Przy potrzebie szybkiego zamknięcia budynku i mocniejszej kontroli jakości |
W praktyce prefabrykacja często daje lepszą przewidywalność, ale nie zwalnia z myślenia. Jeżeli wykonawca oszczędza na projekcie, łącznikach albo detalu połączenia ściany z fundamentem, fabryczna precyzja nie uratuje całości. Kiedy wybór technologii jest już jasny, trzeba jeszcze sprawdzić, jak ten dom zachowa się w codziennym użytkowaniu.
Jak wypada pod względem ciepła, akustyki i bezpieczeństwa pożarowego
Właśnie tu najczęściej pojawiają się mity. Ja nie lubię myślenia typu „drewno równa się słabo”, bo w praktyce o komforcie decyduje cały układ przegrody, a nie samo hasło marketingowe. Dobrze zaprojektowany dom szkieletowy potrafi być ciepły, cichy i bezpieczny, ale wymaga konsekwencji w detalach.
Ciepło
Obecne wymagania dla ścian zewnętrznych w Polsce są ostre, a współczynnik przenikania ciepła U nie powinien przekraczać 0,20 W/(m²K). W szkielecie da się to osiągnąć bez problemu, pod warunkiem że izolacja jest ciągła, a mostki termiczne są ograniczone na etapie projektu. Ja zawsze zwracam uwagę nie tylko na grubość ocieplenia, ale też na szczelność warstw i jakość obróbki połączeń przy oknach, stropie i dachu.
Akustyka
Największy błąd brzmi zwykle tak samo: „dołożymy więcej wełny i będzie dobrze”. Sama wełna nie wystarczy, jeśli strop albo ściana są zbyt lekkie i nie mają odsprzęglenia. Duże znaczenie mają podwójne poszycia, taśmy akustyczne, właściwy układ warstw i staranne oddzielenie przegród od elementów konstrukcyjnych. Jeśli tego zabraknie, w domu pojawia się nieprzyjemne wrażenie pustki i dudnienia, którego później nie da się łatwo naprawić.
Przeczytaj również: Płyta fundamentowa: Oblicz zbrojenie krok po kroku. Poradnik eksperta
Ogień
Odporność ogniowa nie wynika z samego faktu, że konstrukcja jest drewniana. Liczy się cały układ: poszycie, okładziny, grubość przegród i liczba warstw ochronnych. W praktyce płyty gipsowo-kartonowe wyraźnie poprawiają bezpieczeństwo, a dobrze dobrany system może zapewnić sensowny czas ochrony, od około 30 minut w typowych układach do znacznie wyższych klas w grubszych przegrodach. To ważny detal, bo stereotyp o „palącym się domu z drewna” po prostu nie opisuje rzeczywistości.
Jeżeli te trzy obszary są dopracowane, technologia działa naprawdę dobrze. A skoro tak, naturalne pytanie brzmi: ile to kosztuje i jak długo trzeba czekać na efekt końcowy.
Ile to trwa i ile kosztuje w 2026 roku
Przy prostym projekcie i sprawnym wykonawcy sam montaż stanu surowego zamkniętego potrafi zająć kilka tygodni, a cała inwestycja zwykle zamyka się w 3-6 miesiącach. Szybkość nie oznacza jednak automatycznie niższego rachunku końcowego. Ja patrzę na ten temat ostrożnie, bo w tej technologii cena bardzo zależy od standardu, a nie od samego hasła „szkielet”.
| Etap | Orientacyjny koszt w 2026 roku | Co zwykle obejmuje |
|---|---|---|
| Stan surowy zamknięty | ok. 2500-5500 zł/m² | Konstrukcja, dach, stolarka, zamknięcie bryły |
| Stan deweloperski | ok. 4500-7500 zł/m² | Instalacje, ocieplenie, zabudowy, przygotowanie do wykończenia |
| Pod klucz | ok. 6000-10000 zł/m² | Wykończone wnętrza, gotowość do zamieszkania, zależnie od standardu materiałów |
Na cenę najmocniej wpływają: prostota bryły, rodzaj dachu, liczba dużych przeszkleń, standard okien, system grzewczy i to, czy inwestycja idzie przez generalnego wykonawcę, czy w systemie gospodarczym, czyli z częścią prac po stronie inwestora. W praktyce mały dom bywa relatywnie droższy w przeliczeniu na metr, bo koszty stałe rozkładają się na mniejszą powierzchnię. Ja nie zakładałbym też z góry, że ten system zawsze będzie tańszy od murowanego. Często wygrywa raczej czasem realizacji, mniejszym ryzykiem przestojów i szybszym wejściem do gotowego domu.
Najczęstsze błędy, które psują efekt
Tu nie ma miejsca na poprawki „na oko”. W szkielecie drobny błąd w warstwach albo połączeniach potrafi zrobić duży problem po jednym sezonie grzewczym. Ja najczęściej zwracam uwagę na te punkty:
- Zbyt wilgotne drewno, które po montażu pracuje i zmienia wymiary.
- Brak ciągłej paroizolacji od środka lub źle ułożona wiatroizolacja od zewnątrz.
- Słabe usztywnienie ścian, za mała liczba ścian tarczowych albo nieprawidłowy układ płyt poszycia.
- Podcinanie słupków lub belek pod instalacje bez projektu, czyli osłabianie konstrukcji dla krótkiej wygody.
- Bagatelizowanie akustyki stropów i ścian działowych, co później daje efekt pustego, głośnego domu.
- Brak dobrego odizolowania podwaliny od betonu i niedopracowane zakotwienie do fundamentu.
- Zbyt duże przeszklenia bez przemyślenia ścian usztywniających w innych miejscach bryły.
Jeśli miałbym wskazać jeden problem wspólny dla większości nieudanych realizacji, to nie jest nim drewno, tylko brak dyscypliny wykonawczej. I właśnie dlatego przed podpisaniem umowy zawsze sprawdzam kilka rzeczy bardzo dokładnie.
Co sprawdzić przed podpisaniem umowy i startem montażu
Najwięcej pieniędzy oszczędza się jeszcze przed wbiciem pierwszej kotwy. Ja traktuję ten etap jak filtr, który oddziela solidną ekipę od ładnej oferty bez pokrycia. Warto sprawdzić przynajmniej to:
- Jakiej klasy będzie drewno konstrukcyjne i czy dostanę potwierdzenie wilgotności.
- Czy projekt zawiera rysunki warstw ścian, stropów i dachu, a nie tylko ogólny rzut.
- Jak wykonawca rozwiązuje połączenie podwaliny z fundamentem i ochronę przed wilgocią.
- Jakie łączniki, wkręty i kotwy są przewidziane w systemie.
- Jak będzie wyglądać szczelność powietrzna i czy ekipa przewiduje test szczelności po zakończeniu prac.
- Jak rozwiązana jest akustyka przegród wewnętrznych, zwłaszcza stropów.
- Co dokładnie obejmuje cena: materiał, transport, montaż, izolacje, stolarkę, elewację i wykończenie.
- Jakie są warunki gwarancji i kto odpowiada za ewentualne poprawki po odbiorze.
Ja traktuję tę technologię jako dobrą decyzję wtedy, gdy inwestor wymaga pełnej dokumentacji warstw, listy materiałów i odpowiedzialności za detale. Jeśli projekt, wykonawca i kontrola wilgoci są dopięte, dom szkieletowy daje szybki efekt i naprawdę wysoki komfort użytkowania. Jeśli nie, oszczędność na starcie zwykle mści się po pierwszej zimie.
