Budowa kanalizacji nie kończy się na wykopie i rurach. To przede wszystkim dobrze zaplanowany układ, który ma bezpiecznie odprowadzać ścieki, pasować do warunków działki i przejść formalności bez zbędnych przestojów. W tym tekście pokazuję, jak wygląda cały proces w praktyce, kiedy potrzebne jest zgłoszenie, jakie rozwiązania techniczne naprawdę mają znaczenie i gdzie najłatwiej przepalić budżet.
Najważniejsze informacje na start
- Przyłącze kanalizacyjne w Polsce co do zasady wymaga zgłoszenia, a nie pozwolenia na budowę; GUNB wskazuje też uproszczone ścieżki w części przypadków.
- W domu jednorodzinnym najczęściej liczy się układ grawitacyjny, ale na płaskiej działce lub przy zbyt niskim położeniu budynku potrzebna bywa przepompownia.
- Spadek rur, dostęp do rewizji i poprawna głębokość ułożenia mają większe znaczenie niż „grubsza” rura kupiona na zapas.
- Orientacyjny koszt typowego przyłącza w 2026 roku to zwykle kilka do kilkunastu tysięcy złotych, ale przeprawa przez drogę, przewierty i odtworzenie nawierzchni potrafią mocno podbić wycenę.
- Najtańsze są inwestycje, które da się odebrać od razu po ułożeniu, zanim wykop zostanie zasypany i zamknięty na stałe.
Co obejmuje kanalizacja przy domu i kiedy naprawdę trzeba ją wykonać
W praktyce rozdzielam trzy elementy: instalację wewnętrzną w budynku, przyłącze na działce i sieć zewnętrzną należącą do gminy albo przedsiębiorstwa wod-kan. Dla inwestora najważniejsze jest to, że te trzy warstwy mają inne dokumenty, innych właścicieli i inny zakres odpowiedzialności. Jeśli w okolicy istnieje sieć kanalizacyjna i da się do niej technicznie podłączyć budynek, ten wariant zwykle jest pierwszym, który trzeba sprawdzić.
Jeżeli sieci nie ma albo jej doprowadzenie byłoby nieuzasadnione technicznie czy ekonomicznie, wtedy wchodzi w grę zbiornik bezodpływowy albo przydomowa oczyszczalnia ścieków. Ja zaczynam od takiego podziału, bo dopiero wtedy da się sensownie porównywać formalności, koszt i późniejszą wygodę użytkowania.
- Instalacja wewnętrzna - rury, piony, syfony i podejścia wewnątrz budynku.
- Przyłącze kanalizacyjne - odcinek łączący dom z siecią lub studzienką graniczną.
- Kanalizacja grawitacyjna - ścieki spływają samoczynnie dzięki spadkowi rur.
- Kanalizacja ciśnieniowa - ścieki tłoczy pompa, gdy grawitacja nie wystarcza.
Kiedy wiadomo już, który wariant wchodzi w grę, przechodzę do formalności, bo to one najczęściej decydują o kolejności całej inwestycji.

Jak wygląda cały proces od warunków przyłączenia do odbioru
Jak przypomina GUNB, przyłącze kanalizacyjne co do zasady nie wymaga pozwolenia na budowę, ale wymaga zgłoszenia. To ważne, bo wielu inwestorów zaczyna od robót ziemnych, a dopiero później próbuje domykać dokumenty. W praktyce lepiej zrobić odwrotnie: najpierw ustalić warunki, potem trasę i dopiero na końcu wchodzić z koparką.
- Sprawdzenie warunków przyłączenia - składasz wniosek do lokalnego przedsiębiorstwa wodociągowo-kanalizacyjnego i dostajesz parametry, do których trzeba się dopasować.
- Ustalenie trasy i dokumentacji - projektant albo uprawniony specjalista przygotowuje projekt zagospodarowania działki i opis techniczny, a przy kolizjach dochodzą uzgodnienia z zarządcą drogi i innymi gestorami sieci.
- Zgłoszenie robót - po złożeniu kompletnego zgłoszenia można przystąpić do robót po 21 dniach, jeśli urząd nie wniesie sprzeciwu.
- Wykonanie robót - tyczenie trasy, wykop, podsypka, ułożenie rur, montaż studzienki, wykonanie połączeń i sprawdzenie szczelności.
- Odbiór techniczny - gestor sieci sprawdza zgodność z warunkami przyłączenia, a potem wykonuje się geodezyjną inwentaryzację powykonawczą.
- Zasypanie i odtworzenie terenu - dopiero po odbiorze i pomiarach zasypuje się wykop, odtwarza nawierzchnię i porządkuje teren.
W tej kolejności jest najmniej nerwów i najmniej poprawek. Dopiero po takim porządku ma sens wejście w techniczne detale, bo właśnie one decydują, czy instalacja będzie działała bezproblemowo.
Jakie wymagania techniczne decydują o bezproblemowej pracy
Spadek i średnice
W instalacjach domowych poziome odcinki układa się zwykle ze spadkiem 2-3%. W praktyce, jak opisuje Budujemy Dom, taki zakres pozwala ściekom płynąć bez odkładania osadów; za mały spadek zamula przewód, a za duży potrafi zostawić stałe zanieczyszczenia na dnie rury.
Na zewnątrz w domach jednorodzinnych często spotyka się przewody DN 160, a w bardziej wymagających układach projektant może dobrać większą średnicę. W środku budynku liczy się nie tylko sama rura, ale też logiczny układ pionów i podejść: to one decydują, czy odpływy nie będą bulgotać i nie zablokują się po pierwszym intensywnym użytkowaniu.

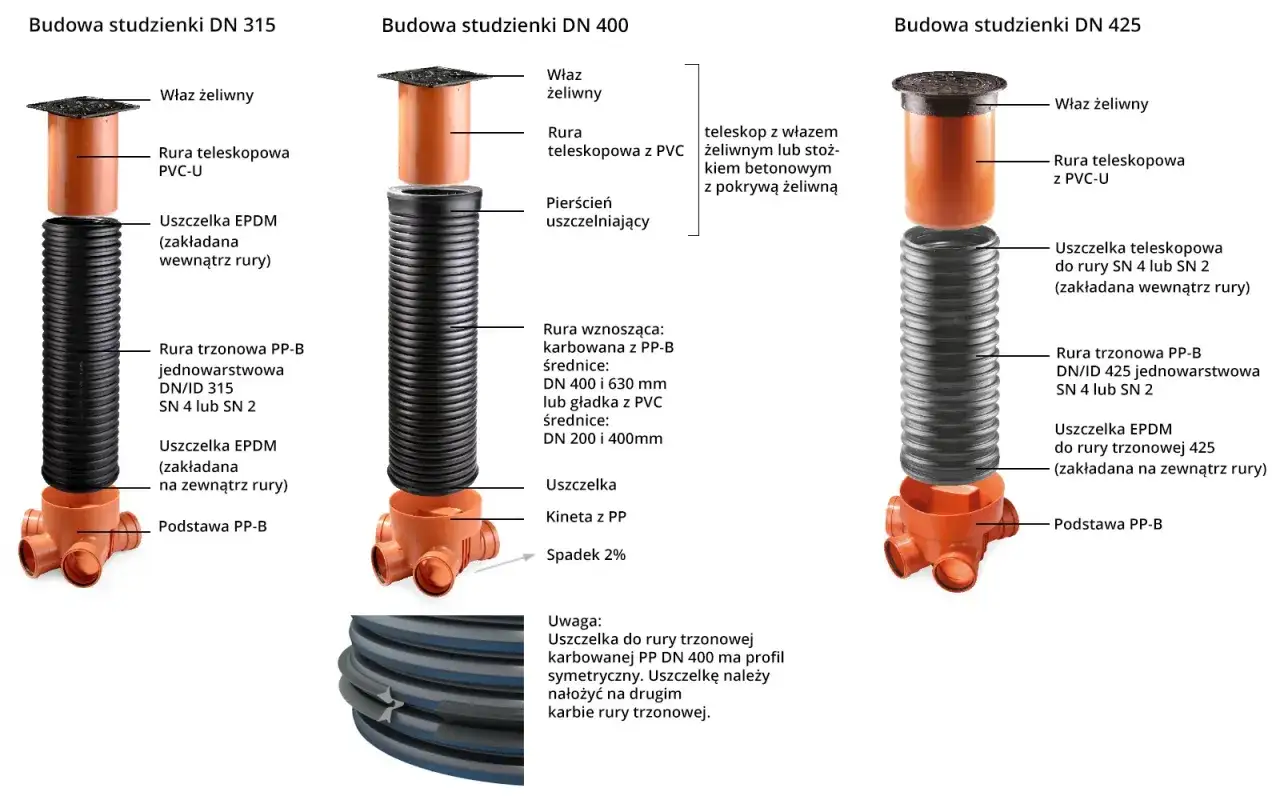

Studzienki, rewizje i dostęp serwisowy
Studzienka rewizyjna to punkt, przez który można oczyścić i skontrolować przewód bez kopania całej trasy. Ja traktuję ją jak obowiązkowy element komfortu serwisowego, zwłaszcza gdy odcinek jest dłuższy, ma kilka załamań albo przebiega pod nawierzchnią, której nie chcesz rozbierać co sezon.
W budynku podobną rolę pełnią rewizje i czyszczaki. Bez nich nawet drobny problem potrafi skończyć się kuciem ścian albo demontażem zabudowy w łazience.
Przeczytaj również: Basen kanadyjski - Jak uniknąć błędów przy montażu i ogrzewaniu?
Głębokość, ochrona przed cofką i wentylacja
Rury prowadzi się na takiej głębokości, by były chronione przed przemarzaniem i uszkodzeniem mechanicznym. Na działkach położonych niżej niż kolektor kanalizacyjny warto od razu przewidzieć zawór zwrotny albo małą przepompownię, bo cofka ścieków jest jedną z najbardziej kosztownych awarii.
Wewnętrzna instalacja potrzebuje też sprawnej wentylacji pionów. To prosty temat, ale brak odpowietrzenia często ujawnia się dopiero wtedy, gdy w syfonach zaczyna znikać woda i pojawia się zapach z kanalizacji.
Jeśli teren nie daje takiego układu, trzeba porównać alternatywy zamiast upierać się przy rozwiązaniu, które tylko na papierze wygląda najtaniej.
Jak wybrać rozwiązanie, gdy grawitacja nie działa
Nie każda działka pozwala na prosty spływ ścieków. Na terenach płaskich, przy wysokim poziomie wód gruntowych albo gdy budynek stoi niżej niż sieć, trzeba porównać kilka wariantów, zamiast uparcie trzymać się jednego projektu. Tu najłatwiej popełnić błąd: inwestor patrzy tylko na koszt montażu, a nie na późniejszą eksploatację.
| Rozwiązanie | Kiedy ma sens | Plusy | Minusy | Orientacyjny koszt startowy |
|---|---|---|---|---|
| Kanalizacja grawitacyjna | Sieć jest blisko, a spadek da się ułożyć naturalnie | Najprostsza obsługa, mało elementów ruchomych | Wymaga odpowiedniej różnicy wysokości | Najniższy z omawianych wariantów |
| Kanalizacja ciśnieniowa z przepompownią | Teren jest płaski albo budynek leży zbyt nisko | Omija problem spadków i poziomu kolektora | Pompa, prąd i okresowy serwis | Wyższy o kilka do kilkunastu tysięcy złotych |
| Szambo | Brak sieci i brak warunków dla oczyszczalni | Prosta decyzja na starcie | Stałe koszty wywozu i ryzyko przepełnienia | Zwykle niższy montaż, wyższa eksploatacja |
| Przydomowa oczyszczalnia | Jest miejsce na gruntowy układ rozsączający lub biologiczny | Niskie koszty późniejszego użytkowania | Więcej wymagań terenowych i formalnych | Średni do wyższego |
W praktyce najczęściej wygrywa wariant, który zapewnia najkrótszą trasę i najmniej kolizji z innymi mediami. Jeśli różnica w koszcie między grawitacją a pompownią jest niewielka, ja patrzę nie na sam zakup, tylko na całe 10 lat użytkowania: prąd, przeglądy, awaryjność i dostęp serwisowy.
Koszt inwestycji zależy właśnie od tych wyborów i od długości trasy, a to wprost prowadzi do pytania o budżet.
Ile kosztuje wykonanie i co najbardziej podbija budżet
W 2026 roku typowe przyłącze dla domu jednorodzinnego kosztuje zwykle od około 6 000 do 15 000 zł, ale przy dłuższym odcinku, przewiertach i odtworzeniu nawierzchni budżet łatwo rośnie do kilkunastu tysięcy więcej. Widuję też wyceny liczone na metry: przy prostych warunkach od ok. 150-250 zł/mb, a przy trudniejszych nawet 300-400 zł/mb.
- Długość trasy - każdy dodatkowy metr to materiał, robocizna i większy wykop.
- Warunki gruntowe - glina, wysoki poziom wód i kamienie spowalniają roboty.
- Przekroczenie drogi lub chodnika - dochodzą zgody, opłaty i odtworzenie nawierzchni, często dodatkowe 3 000-8 000 zł.
- Przepompownia lub przewiert - podnoszą koszt startowy, ale czasem ratują projekt.
- Geodeta i odbiór - to niewielka część budżetu, ale bez nich inwestycja bywa nie do zamknięcia formalnie.
- Projekt i uzgodnienia - oszczędzanie na dokumentacji zwykle kończy się poprawkami, które kosztują więcej niż sam projekt.
Najgorsze oferty to te, które wyglądają atrakcyjnie tylko dlatego, że pomijają jedną z tych pozycji. Jeśli wykonawca nie liczy odtworzenia nawierzchni, przejścia przez drogę albo odbioru, to nie jest taniej - po prostu część kosztu wyjdzie później. Najtańsze błędy wychodzą zwykle dopiero wtedy, gdy wykop jest już zasypany.
Najczęstsze błędy, które psują całą inwestycję
Przy kanalizacji bardzo rzadko przegrywa sam materiał. Najczęściej przegrywa plan i pośpiech. To właśnie dlatego tak dużo problemów pojawia się dopiero po kilku tygodniach użytkowania, kiedy nikt już nie patrzy na świeży wykop.
- Spadek „na oko” - kończy się zamuleniem albo zbyt szybkim spływem wody i osadami.
- Brak miejsca na serwis - po pierwszej awarii trzeba rozkuwać podjazd, taras albo fragment łazienki.
- Zbyt płytkie ułożenie - rośnie ryzyko zamarznięcia, uszkodzeń i cofki przy intensywnych opadach.
- Nieuzgodniona trasa - kolizja z wodą, gazem, energią albo telekomunikacją potrafi zatrzymać roboty na kilka dni.
- Zasypanie przed odbiorem - drobna poprawka kosztuje potem wielokrotnie więcej niż w dniu montażu.
- Brak przemyślenia kotłowni i wpustu podłogowego - w instalacjach związanych z ogrzewaniem i serwisem technicznym to niewielki detal, który później bardzo pomaga.
Jeśli chcę ograniczyć ryzyko, zawsze sprawdzam jeszcze jeden, ostatni zestaw punktów, zanim teren wróci do stanu „po wszystkim”.
Co sprawdzić przed zasypaniem wykopu, żeby nie wracać do tematu
- Czy rura ma właściwy spadek na całej trasie, bez lokalnych „brzuszków”.
- Czy wszystkie połączenia są szczelne i zostały sprawdzone przed zakryciem.
- Czy studzienka rewizyjna jest dostępna po zakończeniu robót.
- Czy wykonano wymagany odbiór przez gestora sieci i inwentaryzację geodezyjną.
- Czy przejścia przez fundamenty i ściany są zabezpieczone tulejami lub innym rozwiązaniem projektowym.
- Czy przewidziano sensowny dostęp do czyszczenia oraz serwisu, jeśli w układzie jest przepompownia.
Jeżeli te punkty są domknięte, instalacja zwykle pracuje bezproblemowo przez lata. Właśnie dlatego przy takim zadaniu najbardziej opłaca się nie sama szybka robota, tylko dobry projekt, porządny odbiór i cierpliwość przy formalnościach. Jeśli planujesz dom od podstaw, ustaw łazienki, kuchnię i kotłownię pod jeden logiczny układ kanalizacyjny - to prostsze niż poprawki po tynkach.
